话说在咱们修路架桥的行当里,遇到山岭丘壑,总不能都绕着走,很多时候就得“啃硬骨头”——从山体里硬生生挖出一条道来,这挖出来的路基,咱们工程上就管它叫“路堑”-2。你可甭小看这挖沟的活儿,里头的技术讲究可深了去了,搞不好就会边坡垮塌、排水不畅,后患无穷。今儿个,咱就来掰扯掰扯这路堑施工技术里的那些关键招数,保准都是老师傅们“踩过坑”才总结出的实打实经验。
一、开工前的“望闻问切”:地质与排水是生命线

路堑施工,最怕的就是“情况不明决心大”。这不像在平地上挖个坑,你面对的可能是复杂万变的地下山体。所以,开工前的地质勘察,那就像是老中医的“望闻问切”,必须得做扎实了。是硬邦邦的岩石,还是松软的土层,或者是遇到那种遇水就“发胖”的膨胀土、软土-2,心里都得门儿清。这直接决定了你后面用什么“兵器”去对付它。
比摸清地质更要紧的,是处理好“水”。水是路堑工程最大的天敌之一。山体里的水要是没排好,轻则泡软地基,重则产生巨大的水压力直接推垮边坡-10。所以,有经验的施工队,在动第一铲土之前,必定先把“排水系统”的架子搭起来。在路堑顶部的山坡上,远离边坡口的地方,就得先挖好“截水沟”(也叫天沟),像一条拦腰带,把山坡上流下来的雨水提前截住、引走,不让它冲到开挖面上-2-8。这步棋要是落了后,赶上场大雨,那可真是“辛辛苦苦大半年,一夜回到开挖前”,工地变成泥石流现场都不是吓唬人的。

二、开挖方法:因地制宜的“组合拳”
摸清了底细,咱就可以动手开挖了。路堑施工技术在这里体现得淋漓尽致,核心就四个字:因地制宜。可没有一套打遍天下的拳法。
对于又短又深的路堑,常用“横挖法”。就像啃玉米,从一端或者两端,沿着整个横断面一层层往前啃-8。要是深度太大,一层挖到底不方便,还可以分成几个台阶(分层),同时在不同高度上推进,这样工作面多,干得快-7。
遇到又长又深的路堑,“纵挖法”就更有效率。这又分好几种打法:一种是“分层纵挖”,沿着路堑的全宽,像剥洋葱一样一层层薄薄地往下挖,适合长路堑-8。另一种更聪明的叫“通道纵挖法”,先在路堑中间纵向挖出一条窄通道,然后再像拉链一样向两边拓宽-8。这法子特别适合又长又深、两头坡度还平缓的路堑,因为先挖出的通道本身就成了高效的运土和排水通道,一举两得。
那要是遇到超级大的山头,工期还紧呢?这时候就得“混合式开挖法”上场了,把横挖和通道纵挖结合起来,先挖通道创造工作面,再从多个横向坡面同时进军,那场面真是壮观,效率也杠杠的-8。
三、对付岩石:精细化的“爆破艺术”
挖土还能用机械硬刚,遇到坚硬的岩石,就得请出“爆破”这门传统技艺了。现在的路堑施工技术,在爆破上早就不再是“一炮轰”的粗放模式,而是追求精细控制的“外科手术”。
最常用的是“光面爆破”和“预裂爆破”。光面爆破是在设计开挖边线上,精密地布置一排炮孔,用特定的装药量,让它们最后起爆。这样炸出来的边坡,又光滑又平整,跟刀切似的,能最大程度减少对保留岩体的震动和破坏-2-6。预裂爆破则更超前,是在主体爆破之前,先在设计的边坡线上炸出一条裂缝,这条缝就像个“隔震带”,能把后面主爆区传来的冲击波隔开,更好地保护边坡的完整性-2。
还有个高级玩法叫“微差爆破”,也叫毫秒爆破。它让相邻的药包以几十毫秒的极短间隔依次爆炸-2。可别小看这零点零几秒的差别,好处大了去了:后爆的药包能利用先爆药包创造的“临空面”,岩石破碎效果更好;震动波还能相互抵消一部分,减震效果能达到三分之一到三分之二-2-9;而且炸出来的石堆比较松散,方便机械清理。这技术现在已经是深孔爆破的主流方向了-2。
四、高边坡与深路堑:给山体穿上“黄金甲”

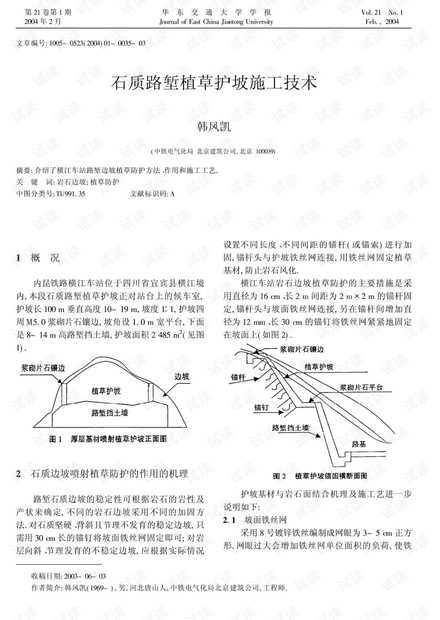

越挖越深,边坡越来越高,稳定性就成了悬在头上的“达摩克利斯之剑”。这时候的路堑施工技术,重点就从“挖”转向了“护”。高边坡往往不能一坡到底,得在中间设置几级“平台”,就像给高楼加几个阳台,不仅能打断坡长,方便检修,还能拦截一部分滑落的土石-7。
对于地质条件差、或者有潜在滑动风险的深路堑,普通的坡面防护就不够了,需要上“硬核”的支挡结构。这两年,抗滑桩的应用越来越亮眼。这东西就像给山体打入一根根巨大的“定海神针”-3。比如在西安东站的一个深路堑工程里,就用上了截面2米乘3米、深入地下25米的巨型抗滑方桩,配合桩板式挡墙、锚索格构梁,组成多重防护体系,牢牢锁住山体-3。施工这种大桩,技术含量极高,从钻头选择、泥浆配比到钻进方法,都得反复调试,才能保证成孔精准垂直-3。监测数据也证明,这种桩能有效控制边坡变形,效果非常扎实-5。
五、安全与环保:时刻绷紧的两根弦
说到路堑施工,安全永远是头等大事。高边坡作业,必须得“自上而下”开挖,严禁从下面掏挖或者上下重叠作业,不然上面掉块石头都能要命-10。开挖前,坡顶的“危石”必须清理干净,这活得让系着安全带的老师傅来干-10。爆破作业更是一整套严密流程,从炸药的运输、储存、使用到瞎炮处理,容不得半点马虎-10。工地还得有专人像巡逻哨一样,时刻盯着边坡和周围建筑物的变化,一有异常迹象,立马停工撤人-10。
现在的工程,也越来越讲究绿色环保。爆破时尽量选用噪声小、粉尘少的工艺。对于开挖出来的土石方,也不能乱堆乱放。弃土堆要放在指定地点,并且要修得规整,设置好排水沟,防止水土流失-8。能利用的土方,也要做好检验,合格了才能用到填方工程里去-8。
路堑施工看着是力气活,实则是门融合了地质、力学、爆破、机械和管理的综合技术。从前期排水的一铲,到后期抗滑桩的最后一次浇筑,每一个环节都马虎不得。只有把技术吃透,把细节做到位,才能挖出一条既坚实耐用,又安全环保的道路基础。这,就是藏在每一道边坡和沟堑里的,真正的技术含量。
